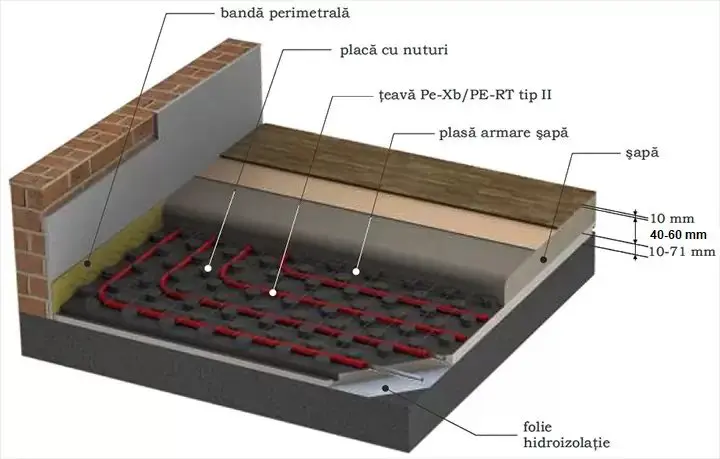

Grosimea săpăturii pentru încălzirea prin pardoseală.
Peste țeava de încălzire în pardoseală se toarnă o șapă care are două roluri: transmite
căldura uniform către suprafață și preia încărcările din trafic. Grosimea ei nu e o
preferință, ci un compromis între rezistență mecanică și
inerție termică.
Cât se toarnă peste țeavă?
| Tip de șapă | Peste țeavă | Observație |
|---|---|---|
| Șapă de ciment, clasică | 45–65 mm | sub 45 mm apare riscul de fisurare și de „urme” de țeavă în pardoseală |
| Șapă autonivelantă pe bază de sulfat de calciu (anhidrit) | 30–45 mm | conductivitate mai bună, se întinde singură, dar cere uscare controlată |
Grosimea totală a plăcii se măsoară de la termoizolație în sus și include diametrul țevii:
la o țeavă de 16 mm și 50 mm peste ea, placa are ~66 mm.
De ce nu e bine „cât mai gros”?
Fiecare centimetru în plus înseamnă mai multă masă de încălzit: sistemul răspunde mai
încet la comanda termostatului și camera se supraîncălzește când soarele intră pe geam. O
placă groasă e utilă unde se vrea acumulare (tarif de noapte), nu într-o casă cu ferestre
mari și aporturi solare.
Ce se pune obligatoriu, indiferent de grosime?
Bandă perimetrală de dilatare pe tot conturul încăperii și în jurul
stâlpilor, plus rosturi de dilatare între câmpuri mari (uzual peste ~40 m²
sau la o latură mai mare de 8 m) și în pragul ușilor. Acolo unde țeava traversează un rost,
se protejează cu tub de trecere.
Cât se așteaptă înainte de prima pornire?
Șapa de ciment se lasă în general 21 de zile, cea pe bază de anhidrit 7 zile, apoi urmează
ciclul de punere în funcțiune: se pornește la 20–25 °C, se urcă treptat până
la temperatura de proiect și se coboară la fel. Ciclul se consemnează în scris — multe
garanții de pardoseală îl cer. Pardoseala finală se montează abia după ce umiditatea reziduală
a fost măsurată, nu după calendar.
De unde iei un preț real?
Site-ul acesta este un catalog de firme: nu vindem materiale, nu executăm lucrări și nu intermediem comenzi. Pentru o ofertă, cere devizul la două-trei firme din catalog și compară ce intră în preț: materialele, manopera, șapa și punerea în funcțiune se ofertează adesea separat.
Nu publicăm recenzii și nu dăm note. Cifrele de mai sus sunt valori uzuale din fișele tehnice ale producătorilor și din normativele de montaj — proiectul tău poate cere altceva.
Ce mai trebuie să știi despre încălzirea în pardoseală
Ce tip de sistem alegi
- Pardoseală electrică sau cu apă
- Încălzire electrică în pardoseală
- Sistem uscat, fără șapă umedă
- Încălzire în pardoseală fără șapă
- Folie de încălzire
- Covor electric
- Pompă de căldură + pardoseală
Ce finisaj pui deasupra
Componentele instalației
- Țeava
- Distribuitorul
- Termostatul
- Actuatorul
- Grupul de amestec
- Automatizarea
- Placa cu nuturi
- Banda perimetrală
- Polistirenul de sub țeavă
- Aditivul pentru șapă
Montajul și șapa
Cum o folosești zi de zi
- Ce temperatură are apa
- Cum reglezi temperatura
- Pardoseală sau calorifere
- În apartament, la bloc
- Păreri după câțiva ani
- Aeroterma pe același circuit
